Kalkyler
Lære hvordan kalkyler bygges opp, og forstå sammenhengen mellom elementer/bygningsdeler og delprodukter med tilhørende varer og monteringstider.
Delprodukt
Delprodukter inneholder vanligvis både en vare og en monteringstid, men kan også bestå av kun én av delene. Et delprodukt må alltid knyttes til et element/bygningsdel og kan ikke stå alene.

Mengde
-
Forslag: Programmet foreslår at mengden for bygningsdelen også legges inn som mengde på delproduktet, men dette kan overskrives.
-
Forholdstall: Du kan legge inn et forholdstall for justering av mengden. For eksempel, hvis det skal monteres platekledning på begge sider av en innervegg, skal det monteres dobbelt så mange kvadratmeter plater som arealet av innerveggen. Svinn på platene legges inn i faktoren mengde per enhet.
Beregning av monteringstiden
-

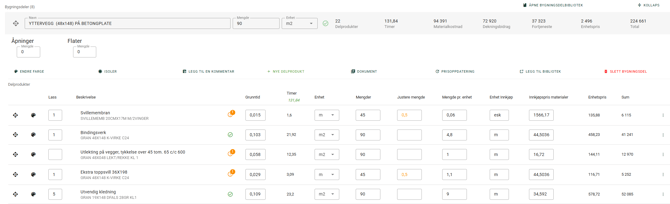

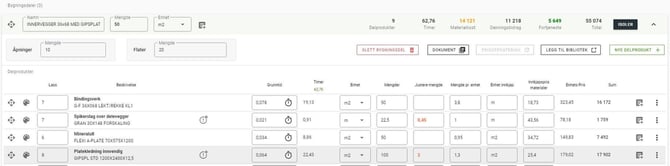

Grunntid: For beregning av monteringstiden hentes grunntiden fra programmets tidbok.
-
Justering: Grunntiden multipliseres med faktoren for justering av grunntid samt delproduktets mengde.
-
Tillegg: Tillegg i monteringstiden for åpninger og flater blir også inkludert i monteringstiden.

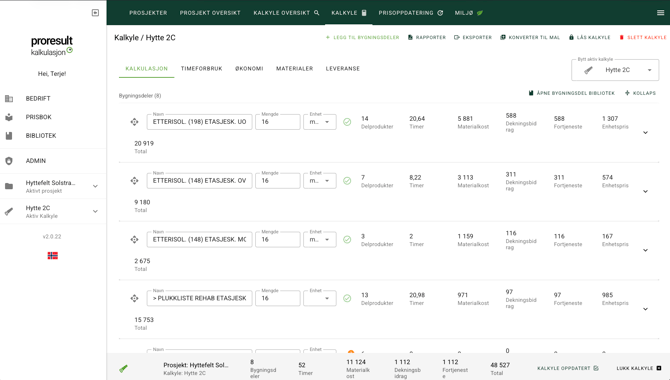

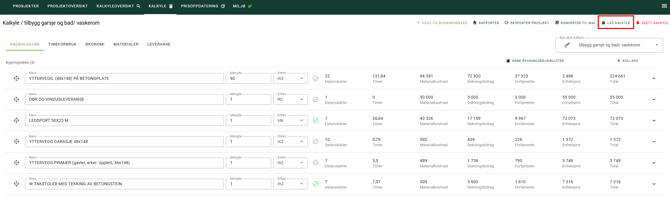

Opprette en kalkyle
Kalkylene opprettes for hvert enkelt yrke og det er ikke mulig å blande forskjellige yrker i en kalkyle. Angi et navn på den kalkylen du vil knytte til prosjektet og velg fag,

Justere kalkulasjonsfaktorer
Husk å kontrollere og justere kalkulasjonsfaktorene slik at de passer med prosjektet.

1. Justering av grunntiden
Tidboken med alle enhetstider i Proresult Kalkulasjon er basert på akkordtariffene for det aktuelle faget. Grunntiden bør alltid tilpasses for å fange opp tid brukt til eksempelvis tilrettelegging og andre nødvendige forberedelser. Hvor effektivt arbeidet kan utføres, avhenger av både bedriftens effektivitet og prosjektets utforming. Justeringsfaktoren for grunntid må først reflektere bedriftens produktivitetsnivå, og deretter finjusteres for det enkelte prosjekt. Vi anbefaler å gjennomføre jevnlige etterkalkyler for å kontrollere og optimalisere innstillingene.
2. Justering av produksjonslønn
Her legges timelønn for ansatte som utfører produksjonsarbeid inn. Ved ulike lønnssatser i teamet, bør det benyttes et gjennomsnitt. Det er også mulig å inkludere andre godtgjørelser etter behov. Denne faktoren er vanligvis stabil fra prosjekt til prosjekt, men kan justeres ved for eksempel reisegodtgjørelse eller diett.
3. Sosiale kostnader
Denne faktoren fanger opp tilleggskostnader direkte tilknyttet lønnen, som arbeidsgiveravgift, feriepenger og lignende. Kostnaden angis som en prosentandel av produksjonslønnen.
4. Faste kostnader
Her settes faktoren for øvrige faste kostnader som ikke direkte kan knyttes til selve prosjektet. Dette gjelder typisk kostnader fra regnskapets kontogrupper 6000-8000, med mindre de allokeres i prosjektet, for eksempel ved internleie. Kostnaden oppgis i prosent av produksjonslønn.
5. Justering av materialkostnadene
Her kan det angis forskjellige påslagsfaktorer på kalkulerte materialkostnader. Som standard anbefales et påslag på 6 % for festemidler. Det er også mulig å legge til faktorer som dekker forventet prisstigning eller andre relevante tillegg.
6. Fortjeneste lønn, sosiale og faste kostnader
Her angis påslagsprosent for ønsket fortjeneste på kalkulert timekostnad, inkludert lønn, sosiale og faste kostnader.
7 Fortjeneste, innkjøp (materialer/underentreprenører)
Her angis påslag for fortjeneste som skal legges på innkjøp av materialer og tjenester fra underentreprenører.

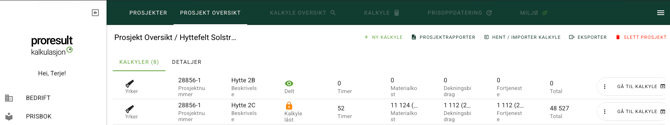

Låse en kalkyle for endringer

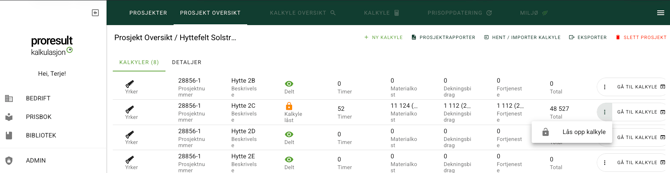

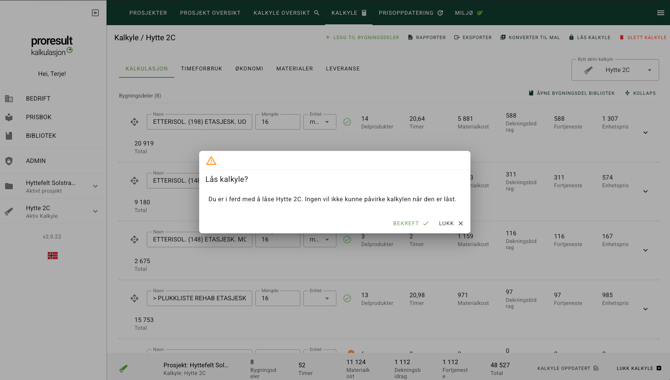

For å forhindre endringer i en kalkyle, kan du låse den når prosjektet nærmer seg en fastsatt ramme. Gå inn på ønsket prosjekt og velg «Lås kalkyle».

Når kalkylen er låst, vil det ikke være mulig å redigere eller vise detaljene i kalkylen.

Du kan også både låse og låse opp kalkyler direkte fra prosjektlisten ved å bruke de tre prikkene ved «Gå til kalkyle».
